Строительство корпуса начальной школы №54 в Севастополе может затянуться – Сергей Аксенов
22.02.2022 / Категория: Общество
Строительство корпуса начальной школы №54 затягивается. Виной тому в очередной раз стал некорректный проект и вынужденные дополнительные работы на участке. Подрядчик попытается нагнать темпы и всё же успеть к 1 сентября, как прописано в контракте. Однако директор департамента капитального строительства предполагает, что работы смогут завершить только к концу года.

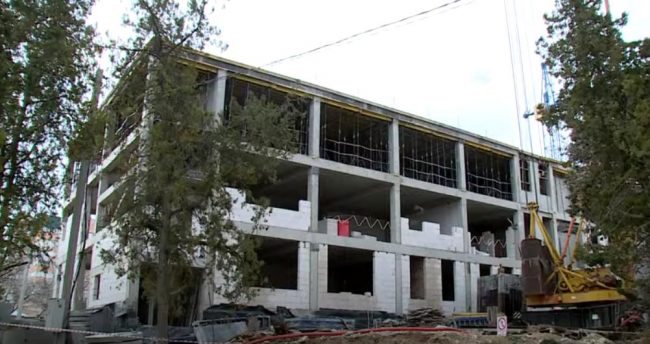

Возведение корпуса начальной школы №54 в районе проспекта Октябрьской Революции началось в декабре 2020-го. Прошло уже больше года, а здание готово лишь на 40%. Подрядчику пришлось взять на себя дополнительные хлопоты – параллельно со строительством корректировать проект.
Сергей Аксёнов, генеральный директор ООО «Альфа Групп Севастополь»: «В проекте пришлось поменять инженерные сети, вентиляцию, некоторые конструктивные решения. Пришлось поменять наружные сети – высоту их заложения. Проект был достаточно низкого качества. И хорошо, что нам авторский надзор помогает и достаточно оперативно вносит изменения».
По контракту, подрядчику нужно достроить школу к началу нового учебного года – 1 сентября 2022-го. Сейчас здесь трудятся около 40 человек и 10 единиц техники. Нагонять темпы строительства рассчитывают за счёт увеличения количества рабочих до 100 при привлечении субподрядных организаций. Часть работ придётся выполнять параллельно.
Сергей Аксёнов: «По сути дела монолитные работы почти закончены. Сейчас остались инженерные сети, отделка. Будем нанимать субподрядчиков, параллельно заводить организации, которые будут выполнять эти работы. Мы будем приглашать только проверенных субподрядчиков, с которыми давно работаем, которые и сроки соблюдают, и по цене оптимально готовы сработать».
Также темпы затягиваются из-за необходимости переноса двух вышек сотовой связи со строительной площадки. Раньше здесь была заброшенная территория вертолётного завода. Для одной вышки уже нашли подходящий участок.
Вдобавок, рядом с будущей школой постарались сохранить как можно больше деревьев. В том числе из-за этого строительные работы начались позже.
Илларион Гапицонов, директор департамента капитального строительства правительства Севастополя: «У нас были препятствия в части вырубки зелёных насаждений. Здание получилось так разместить, чтобы минимизировать вырубку. Но часть пришлось вырубать, поэтому были задержки с получением поручного билета. Все эти препятствия уже преодолены».
Завершить возведение начального корпуса школы №54 по-прежнему рассчитывают к 1 сентября, однако работы могут затянуться до конца года. К тому же, увеличилась стоимость контракта из-за подорожания строительных материалов.
Илларион Гапицонов: «Думаю, где-то два-три месяца. Были препятствия. Они объективны для подрядчика. Несвоевременно смог приступить к работам, были ограничения. Постараемся, конечно, к 1 сентября сроки нагнать, чтобы передать департаменту образования данный объект. Будем стараться. С учётом действующего Постановления №1315 данный контракт был проиндексирован. Стоимость увеличилась на 28%. Сейчас общая стоимость объекта составляет 624 миллиона рублей».
Начальная школа №54 рассчитана на 450 воспитанников. В здании будут учебные классы, кабинеты логопеда, информатики, класс хореографии, актовый зал с эстрадой, столовая и библиотека. Также в помещениях разместят зоны для рекреации. В комнате психологической разгрузки предусмотрено витражное остекление. На прилегающей территории подрядчик обустраивает локальные очистительные сооружения. А ещё здесь появятся площадки для подвижных игр и занятий гимнастикой. Параллельно в Севастополе строится пять школ: ещё одна на проспекте Октябрьской революции, а также в районе бухты Казачьей, 5-го километра Балаклавского шоссе и на Северной стороне.
