Ввод двух ТЭС в Крыму снова перенесли
27.04.2018 / Категория: Экономика
Министерство энергетики РФ направило в правительство предложения по переносу сроков ввода энергоблоков Балаклавской (Севастополь) и Таврической (Симферополь) ТЭС из-за неготовности инфраструктуры. Об этом сообщил журналистам замглавы ведомства Андрей Черезов.
«Поручение (вице-премьера) Дмитрия Козака о пересмотре сроков ввода двух ТЭС в Крыму выполняется, уже направили на согласование в правительство предложения», – цитирует его ТАСС.
Ранее сообщалось, что ввод вторых блоков может быть перенесен из-за проволочек с получением ряда разрешительных документов и строительства инфраструктуры, за которую несет ответственность Крым. При этом отмечалось, что ввод первой очереди обеих ТЭС, запланированный не позднее 19 мая, состоится по графику.

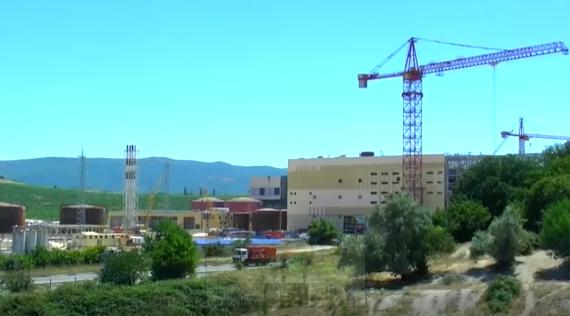

«Технопромэкспорт» – дочернее предприятие «Ростеха» – строит в Севастополе и Симферополе две газовые ТЭС мощностью по 470 МВт в рамках федеральной целевой программы развития Республики Крым и Севастополя. Работы под Севастополем начались в конце 2015 – начале 2016 года. Ранее сообщалось, что первая очередь станций, подразумевающая первые блоки электростанций мощностью по 235 МВт, будет введена в эксплуатацию к 19 мая, а вторая – к 18 июня. Турбины были установлены в середине декабря прошлого года, тестовые запуски состоялись в феврале.
Ранее о том, что сроки запуска Таврической и Балаклавской ТЭС в Крыму на полную мощность могут быть сдвинуты из-за задержек со стороны крымских подрядчиков, сообщал ТАСС. «Задерживается документальное оформление ввода объектов газоснабжения, за которые отвечает «Черноморнефтегаз». Затягиваются сроки прохождения экспертизы и оформления акта Ростехнадзора по этим объектам. Также есть риски, связанные с поздним вводом объектов электросетевого хозяйства, через которые мощность будет выдаваться потребителям. Это зона ответственности сетевой компании «Крымэнерго».
Необходимость в строительстве ТЭС обусловлена энергодефицитом, образовавшимся после отключения полуострова от электричества с материковой Украины. На данный момент его покрывает энергомост из Краснодарского края, запущенный в 2016 году, но в перспективе развития региона этой генерации будет недостаточно.
Строительство электростанций сопровождалось громким международным скандалом. Дело в том, что на них смонтированы немецкие газотурбинные установки Siemens, которые структура «Ростеха» купила у завода «Сименс технологии газовых турбин» (Siemens владеет 65% в этой компании) еще в 2015 году, а затем перепродала подрядчику. Несмотря на то, что санкции Европейского союза запрещали поставку оборудования в Крым, летом 2017 года турбины оказались на полуострове, что и стало причиной скандала. В итоге ЕС и США ввели очередные санкции в отношении российских чиновников и менеджеров предприятий, которые задействованы в проекте. Концерн Siemens подал в суд иск к «Технопромэкспорту», пытаясь вернуть турбины, однако в первых двух инстанциях проиграл.
Стоимость двух электростанций, согласно заключению Главгосэкспертизы, составляет 71 млрд рублей.
Похожие новости
- 30.03.2018 • Минэкономразвития подтвердило перенос запуска второй очереди новых крымских электростанций
- 22.03.2018 • Крымскую и севастопольскую ТЭС вовремя не запустят
- 13.03.2018 • Источники сообщили о запуске севастопольской ТЭС в ходе визита Путина
- 14.12.2017 • Первые турбины Siemens установили на новых Симферопольской и Севастопольской ТЭС
