Важные новости
Энергетический коллапс: почему не могут запустить ТЭС в Крыму?
08.12.2018 / Категория: Экономика
«Технопромэкспорт» просит Минэнерго России перенести ввод в эксплуатацию двух строящихся теплоэлектростанций в Крыму, сообщили российские информационные агентства. Первые блоки двух новых ТЭС – Балаклавской и Таврической, под Севастополем и под Симферополем – запустили в октябре. Полноценно они должны были заработать до конца года.
Теперь компания «Ростех», владелец «Технопромэкспорта», заявляет, что смещение сроков связано с задержкой в поставке оборудования, а также с «несколькими объективными факторами» и недобросовестными подрядчиками.

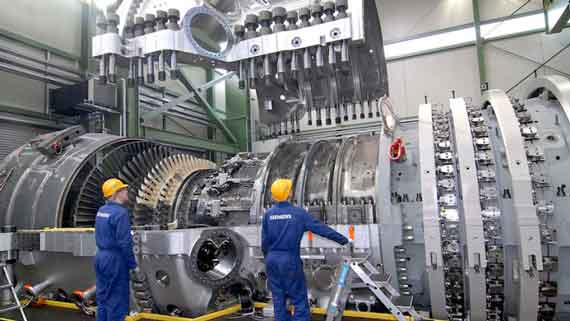

Именно на эти ТЭС Россия в 2017 году ввезла в Крым немецкие газовые турбины Siemens – в нарушение санкции и договоренности с концерном.
Несмотря на запуск четвертой нитки энергомоста весной 2016 года из Краснодарского края России в Крым, на полуострове отключают свет. Запуск электростанций российские чиновники называют приоритетным вопросом.
Ведущий аналитик российского Фонда национальной энергетической безопасности Игорь Юшков предполагает, что дело не в самих ТЭС, а в окружающих их сетях.
– Изначально перенос сроков был из-за проблем со строительством, то есть невовремя вводили их в строй. Потом сами станции как генерация были достроены довольно успешно, их готовы были запустить, но были проблемы с подключением к сетям. Чтобы выдать энергию потребителю, нужно было построить участок сети – там были сорваны тендерные процедуры. Затем решили и этот вопрос, станции запустили. Но вот на полную мощность их не выводят. Я думаю, что здесь все-таки есть проблема с распределением, то есть не с самой выработкой, а с сетевым хозяйством. В этот сегмент инвестиций пока что меньше сделали, чем в генерацию. Если раньше сеть была построена с севера на юг, то теперь ее нужно перестраивать с востока на запад. Нужно также выводить старые мощности, потому что они уже отслужили свое.
Игорь Юшков уверяет, что все эти сложности не связаны с вводом в эксплуатацию турбин Siemens, который происходит без официального сопровождения представителей немецкого концерна.
– Технических проблем нет, есть только бюрократические. Чтобы заказать оборудование, вы должны у себя заложить его стоимость на следующий бюджетный период и так далее. Может быть, отсрочки и связаны с тем, что в этот бюджетный период не было заложено денег на закупку какого-то определенного оборудования. А в 2019 году их заложили, и закупки пойдут на полную. Новая генерации в Керчи и Саках будет уже на базе российских турбин «Ростеха» меньшей мощности, потому проблем там будет еще меньше.
Экс-министр топлива и энергетики Украины Иван Плачков отмечает, что энергосистема Крыма была заточена именно под поставки с материка.
– Считалось, что лучше передавать электроэнергию в Крым по сетям, а не строить ТЭС, с точки зрения экологии: чтобы уголь не завозить, газ же был дорогим. Проблем при этом не было. Помню, в 2005 году было отключение на короткий срок в Ялте на час-полтора, и все. Мы сделали масштабную реконструкцию подстанций, и это давало возможность прокачивать очень много электроэнергии в Крым. Потребление было 1000-1200 мегаватт, из них своих источников было где-то 150 мегаватт.
Первый заместитель министра по вопросам вопросам временно оккупированных территорий и внутренне перемещенных лиц Украины Юсуф Куркчи считает, что за официальными формулировками кроются другие причины отсрочек в запуске ТЭС.
– Тот рапорт о пуске первой очереди оказался таким же блефом, как все, что пытается строить оккупационная власть в Крыму. Руководители из Минэнэрго России, ответственные за строительство этих ТЭС, говорят, что даже первая очередь работает в пусконаладочном режиме, то есть их не смогли запустить на полную мощность. Перенос второй очереди, якобы связанный с несвоевременным выполнением подрядчиками газоотводящих систем, – это, скорее всего, очередная выдумка для внутреннего потребления. То, что построили Керченский мост, терминал аэропорта в Симферополе – это лишь демонстрация ресурсной стабильности государства, аннексировавшего Крым. Вложение этих средств не приносит отдачу – это все пропагандистские проекты, которые должны продемонстрировать, что якобы Россия пришла навсегда. Но Крым будет возвращен под юрисдикцию Украины.
Директор энергетических программ украинского Центра Разумкова Владимир Омельченко верит в более пессимистический для Украины сценарий.
– ТЭС будут завершены и введены в эксплуатацию, я не вижу больших проблем. Для России это важный проект – в первую очередь, политический, потому я думаю, что российское правительство сделает все возможное для обеспечения Крыма нормальным энергоснабжением. Пусть не на 100%, но на 90% они смогут решить эту проблему. Надо также учесть, что Россия захватила украинские газовые месторождения, и запасов на шельфе достаточно, чтобы обеспечивать полуостров электроэнергией и собственно газом. Российские партнеры в Европе смогут обойти санкции, победит коммерческий интерес, и тем или иным способом оборудование будет доставлено.
Елена Ремовская
Крым.Реалии
Предыдущая новость:
Кто ж его… отремонтирует? Он же – памятник!
Похожие новости
- 04.12.2018 • Ввод в эксплуатацию крымских ТЭС отложен в очередной раз
- 10.11.2018 • В Крыму произошла новая авария с турбинами Siemens (фото)
- 22.10.2018 • Минэнерго России подтверждает аварию на ТЭС под Севастополем, где стоят турбины Siemens
- 26.03.2018 • Испытания ТЭС под Севастополем завершены, начинается пусконаладка
