Севастопольская ТЭС строится медленнее Симферопольской
07.11.2017 / Категория: Экономика
Севастопольская тепловая электростанция (ТЭС) строится медленнее второй станции в Крыму – Симферопольской, потому что требует более мощных фундаментов.
Об этом сообщил заместитель министра энергетики РФ Андрей Черезов в интервью журналу «Деловой Крым».

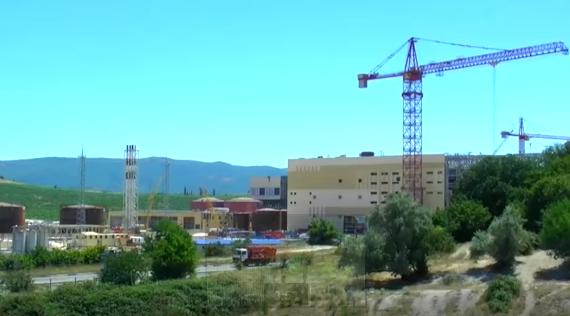

«Строительство Севастопольской ТЭС идет с незначительным отставанием. Это связано, прежде всего, с тем, что для данного уровня сейсмоустойчивости потребовались более мощные фундаменты под оборудование и строения по сравнению с Симферопольской ТЭС. Поэтому объем бетонных работ в Севастополе в несколько раз выше. Это была самая сложная часть работы, сейчас она закончена», – пояснил он.
По словам Черезова, для сокращения сроков строительства станций решено применить технологию модульной сборки. «Теперь строительство пошло быстрее, потому что идет монтаж готовых крупноблочных конструкций. Строительство ведется с применением современных легких материалов. Они дешевле в обслуживании и не уступают предыдущим по своим техническим характеристикам», – уточнил представитель федерального минэнерго.
Как заметил замминистра, Симферопольская ТЭС выдержит восьмибалльное землетрясение, Севастопольская, которая находится в районе повышенной сейсмичности – в горной местности, – девятибалльное.
Две крымские ТЭС – в Севастополе и Симферополе – строятся в рамках федеральной целевой программы «Социально-экономическое развитие Республики Крым и Севастополя до 2020 года», которая предусматривает на эти объекты 71 млрд рублей. Работы под Севастополем начались в конце 2015 – начале 2016 года. Положительное заключение Главгосэкспертизы ТЭС получила 10 октября. Первая очередь парогазовых установок, подразумевающая первые блоки электростанций мощностью по 235 МВт, будет введена в эксплуатацию 19 мая 2018 года. 18 июня должна заработать вторая очередь.
Проект финансируется за счет средств федерального бюджета и инвестиций застройщика в виде кредитов коммерческих банков, привлекаемых под государственную гарантию Российской Федерации.
Первая очередь парогазовых установок, подразумевающая первые блоки электростанций мощностью по 235 МВт, будет введена в эксплуатацию 19 мая 2018 года. 18 июня должна заработать вторая очередь.
Согласно предыдущему графику, утвержденному правительством России, первую очередь планировали ввести в эксплуатацию к 1 сентября 2017 года, вторую – в марте 2018 года. Однако позднее глава российского Минэнерго Александр Новак сообщил, что запуск первых блоков ТЭС состоится в первом квартале 2018 года.
Напомним, ранее возник скандал с турбинами немецкой фирмы Siemens, которые обманным путем в обход санкций доставили в Крым.
Скандал с поставками в Крым турбин немецкой фирмы Siemens со стороны России разгорелся в июне. Россия отрицала принадлежность турбин в Крыму компании, однако Siemens признала оборудование своим. Siemens оспаривает в суде перевозки турбин из России в Крым, что запрещено санкциями Евросоюза.
10 июля глава министерства энергетики России Александр Новак заявил, что теплоэлектростанции в Крыму построят, даже если компания Siemens отзовет турбины, которые были поставлены на полуостров.
В августе ЕС ввел санкции против замминистра энергетики России и российских партнеров Siemens из-за поставок турбин в Крым. «В список санкций добавлены 3 человека за их ответственность за поставку в Крым газовых турбин из России. Турбины были первоначально проданы Siemens для использования на территории России. Последующая передача турбин в Крым нарушила договорные положения, касающиеся первоначальной продажи Siemens. Компании, попавшие под санкции – это партнер, который приобрел газовые турбины и несет ответственность за передачу, нынешний владелец газовых турбин, а также компания, специализирующаяся на системах управления и связи для электростанций, в том числе в Севастополе и Симферополе», – говорится в заявлении, опубликованном на сайте Совета ЕС.
В сентябре стало известно, что монтировать оборудование на крымских ТЭС будет компания «ЭСКМ» из Краснодара. Согласно условиям закупки, подрядная организация должна провести полный шеф-монтаж и наладку оборудования, пуско-наладочные работы, а также оформить всю необходимую документацию.
